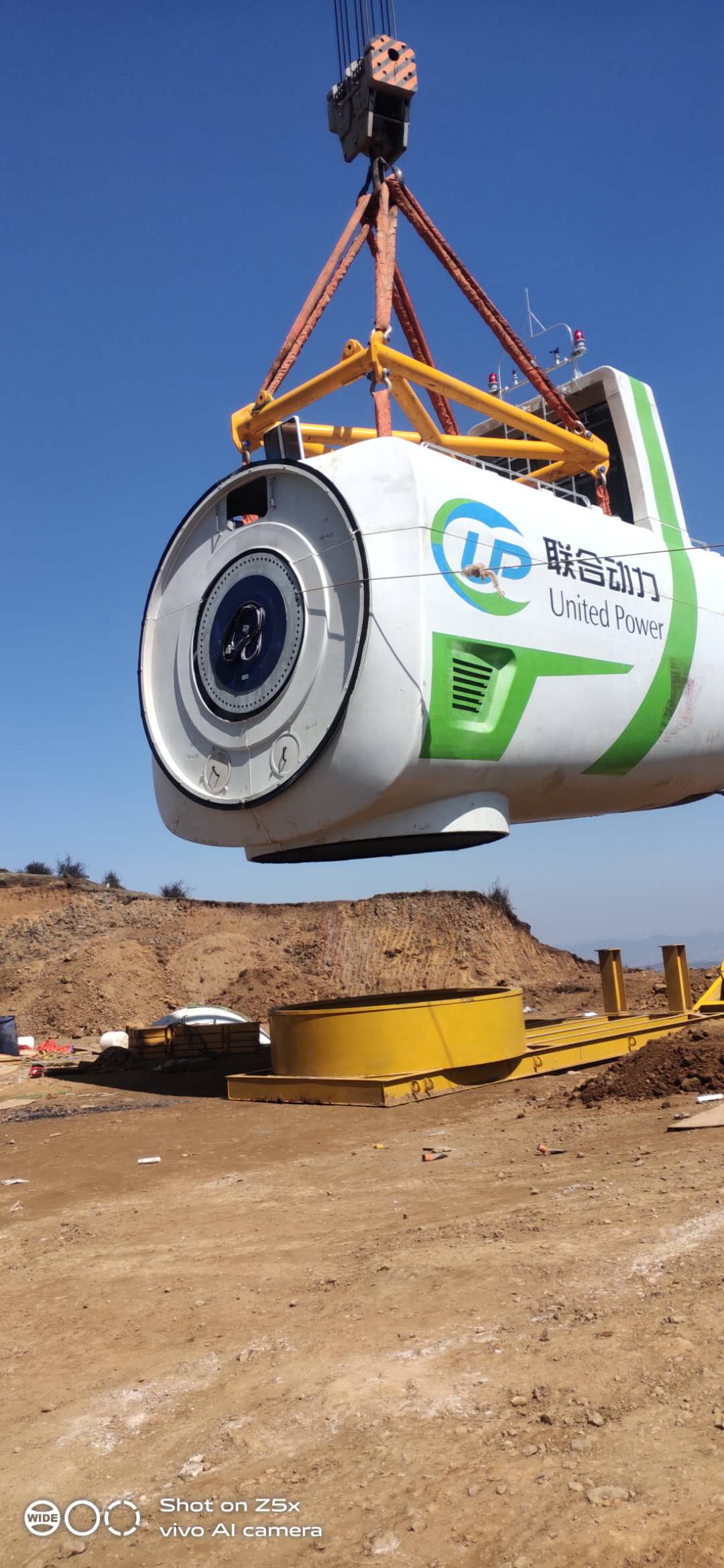

为充分利用设备吊耳,减少其他辅助工作,确保设备吊装安全,满足施工进度要求,采用两台90吨汽车吊吊装设备。本项目需要机械吊装的材料和设备选择两种吊装方式。一种是汽车起重机,它具有快速转移,灵活和对路面破坏小的优点。但是,在提升时,脚须着地,工作场地须平整和压实,以确保平稳和安全的操作。一种是塔式起重机,具有提升高度大、有效工作范围广的优点,但转移不方便,灵活性差。两台吊装设备互补使用,完全可以实现本工程的吊装任务。具体提升程序如下:
1)清除吊装现场的障碍物并进行维护;
2)准备吊装设备和机械,在土建预留孔洞顶部安装固定手动葫芦;
3)将设备运至吊装现场,拆除设备包装检查设备吊耳,保护设备棱角和重要部位;
4)在吊装孔内设置手动吊装和拆卸设备运输底排(因为原设备运输底排不适合在狭窄的机房内使用);
5)将设备吊至离地20毫米处进行试吊,检查吊车、吊具、吊耳是否正常;
6)使用两台90吨汽车吊将设备吊至土建预留洞外;
7)松开起重机的吊钩,更换为预设的手动起重机;通过手动葫芦和起重机的配合,将设备逐步拉入建筑物内,同时将设备放置在水平运输轨道上设置的运输底排和滚杠上;
8)将设备移开,重复上述步骤吊装二台设备;
在吊装设备之前,须仔细分析和计算吊装设备的重量和结构,设计合理的吊装梁并选择合适的吊装机械。在选择吊索时,需要通过特定的计算公式来确定各种类型钢丝绳的许用应力。计算时应考虑折减系数、不平衡系数、动荷载系数和安全系数。
1、设备进场,排在所有准备工作全部完成的情况下,我们开始组织设备的进场、布置和吊装。
2.吊装前的准备
在吊装设备之前,须进行仔细的检查和验证。检查设备安装基准点和方位线标记是否正确;检查设备的吊耳是否符合起吊要求。
3.吊装索具的连接
主要包括滑轮的吊耳、电动葫芦的拉力测试和方向调整、牵引系统的设置等。
4.试吊
试吊前检查确认;吊装总指挥对吊装作业进行交底;安排各监督岗位进行监督的要点和内容;多次提放,使各部分协调安全;回顾各部分的变化等。
5、吊装就位
总指挥正式命令副指挥检查各岗位待命情况,检查指挥信号系统是否正常;各岗位汇报准备情况,用信号及时通知指挥台;当设备离开临时支架500-800 mm时,正式提起设备停止,并进行进一步检查。各岗位应报告情况是否正常;拆除设备支架和地面杂物,继续起吊。
